礦山2號溜井整體擴挖完成
來源:工程設備公司項目部 作者:文/張廣暢、張德森,圖/羅濤 發(fā)布日期:2018-11-03 字體大?。骸?a class="a1">小 中 大】 瀏覽次數:5638

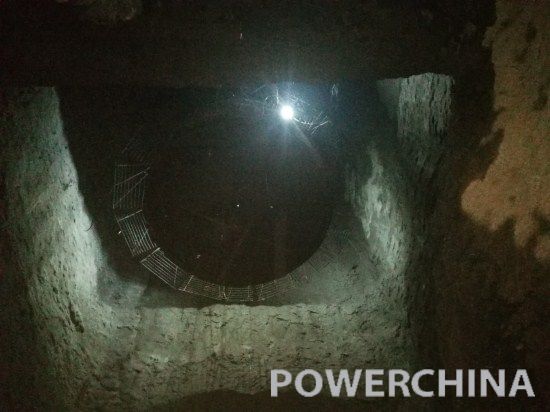

11月1日,礦山2#溜井整體擴挖完成。
2#溜井井深244.8米,共分為四段。井口段:深度9米,整體采用C30混凝土襯砌;井筒段:深度195.3米,擴挖直徑8.3米,整體采用15厘米厚的鋼纖維混凝土支護后直徑8米;漸變段:深度10米,尺寸由8米直徑圓筒變?yōu)?/span>14.48米*14.2米的矩形斷面;儲料倉段:深度30.5米,底部為18.2米*13.2米的矩形面。
2#溜井從7月14日開始進行8米擴挖施工,至11月1日整體擴挖完成,歷時110天。在擴挖過程中多次遇到大型溶洞、夾泥層、巖石破碎帶、涌水等各種不良地質條件,施工難度大。工程設備公司項目部克服困難,多次召開專題會議,制定出了各類應對施工方案,保障工程安全有序推進。
